山東省菏澤市牡丹區,由中機國際總承包建設的辰隆200MW/400MWh新能源集中式儲能電站拔地而起。在這座山東省重點新型儲能基礎設施項目建設的背后,凝聚著一支敢打敢拼、能打勝仗的項目團隊,他們用智慧和汗水,以專業與堅守,在菏澤大地上書寫著新時代能源建設者的奮斗篇章,為區域電網穩定和綠色能源發展注入強勁動力。
?

辰隆200MW/400MWh新能源集中式儲能項目(一期)被列為山東省2023年第一批新型儲能入庫項目,項目裝機規模100MW/200MWh,占地約60畝,送出線路1.56公里。2024年11月2日,隨著送電信號的成功發出,辰隆200MW/400MWh新能源集中式儲能項目較原計劃提前實現全容量并網發電。投運后,電站為區域電網提供調峰、調頻及應急備用等關鍵輔助服務,顯著增強了魯西地區新能源消納能力,有效提升了電網運行的穩定性和安全水平。
?
?
風雪中的堅守:與時間賽跑的“儲能先鋒”

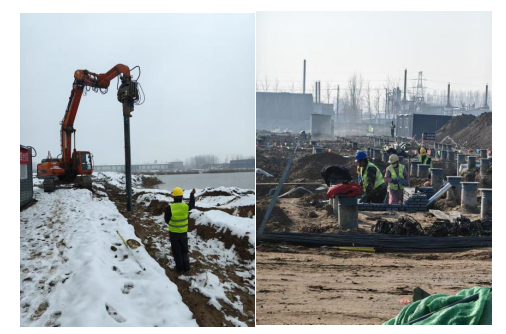

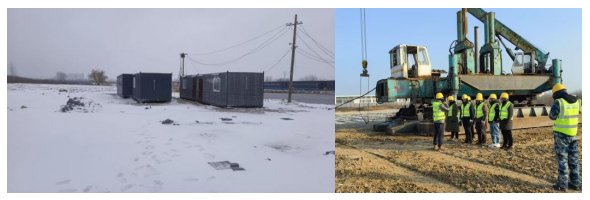

2023年12月,項目團隊進場時正值寒冬,逐漸變厚的地表凍土層、零下低溫給土建施工帶來嚴峻考驗。項目團隊冒雪作業,用炮機破碎凍土,棉被包裹混凝土,在混凝土中添加早強劑,確保樁基施工質量。

?
安全員陳磊說:"最冷的那天,我們給工人們發了加厚防寒裝備,但大家的眉毛上還是結滿了冰霜"。正是在這樣的條件下,團隊僅用20天就完成了全部樁基施工,創造了冬季施工的新速度。“當地人都躲在家里取暖,但我們必須在風雪里搶進度。”土建專工李耀平的話道出了團隊的拼搏精神。

?

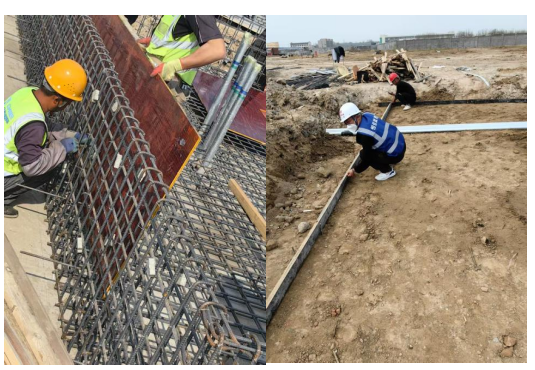

面對原廢棄磚廠地下掩埋的建筑垃圾,團隊緊急調整方案,挖除垃圾并換填夯實黃土,僅用一周時間完成地質隱患整改,為后續工程掃清障礙。
?
跨越“不可能”:政企聯動破解送出線路難題

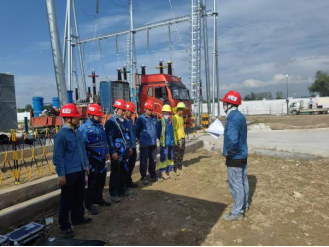

面對1.56公里送出線路需橫跨1條高速、2條高鐵,涉及鐵路、電力等多部門審批的“大難題”,項目團隊充分發揮全流程統籌協調核心作用,成立專項攻堅組,與魯西新區管委會、市發改委協同推進,高效完成跨區域施工審批。同時,深度協調電網公司優化調度流程,通過創新采用"夜間窗口施工+無人機牽引"方案,并建立"日調度、周會商"的聯合辦公機制,確保施工無縫銜接。項目經理朱紹文坦言“每一份批復背后都是數十次協調會的結果”。

?
最終,在多方的緊密配合下,項目團隊在確保高鐵、高速零風險運行的前提下,以超常效率完成跨越施工,較行業同類工程工期縮短40%,推動項目提前全容量并網,為新型儲能項目建設提供了政企聯動的標桿典范。
?
高溫下的沖刺:全員攻堅保交付
2024年夏季,菏澤儲能項目施工現場機器轟鳴,團隊頂著酷暑掀起“掛圖作戰”攻堅熱潮。作為區域重點能源工程,項目建成后將大幅提升電網可靠性,助力區域經濟發展。然而,受前期低溫天氣、環保應急響應等因素影響,工期壓力驟增。
?

面對挑戰,項目部迅速組建“搶工期攻堅小組”,召開專題部署會,優化施工方案,將任務細化到“每一天、每一班、每一人”,并增派人員和設備,采用“點面結合”作業模式,確保工序無縫銜接。
?

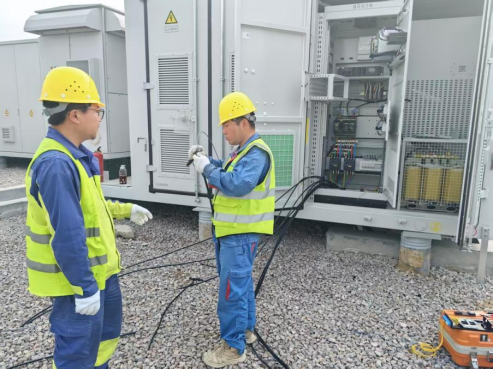

“現在每天天剛亮就奮戰在一線,大家都憋著一股勁,就是要把耽誤的時間搶回來。”項目經理朱紹文介紹,團隊在搶進度的同時,堅持“安全第一、質量為本”,定期開展安全巡查和技術交底,確保施工規范。安全員每日嚴格檢查吊裝證件,技術組24小時輪班盯控試驗數據,最終實現“零事故、零質量缺陷”的目標,獲得了業主的高度評價。


?
“我們多流一滴汗,項目就能早一天送電。”電氣專工沈豐在40℃高溫下的樸素誓言,成為團隊精神的縮影。
?
從零下嚴寒到40℃酷暑,從凍土施工到跨越高鐵,中機國際辰隆儲能項目團隊用兩百多個日夜的奮戰,提前完成山東省重點儲能項目建設,他們用實際行動詮釋了“特別能吃苦、特別能戰斗、特別能奉獻”的精神。
?

據悉,該項目投運后,每年可消納新能源電量1.2億千瓦時,減少碳排放10萬噸,將為菏澤市經濟社會發展提供強有力的能源支撐。
